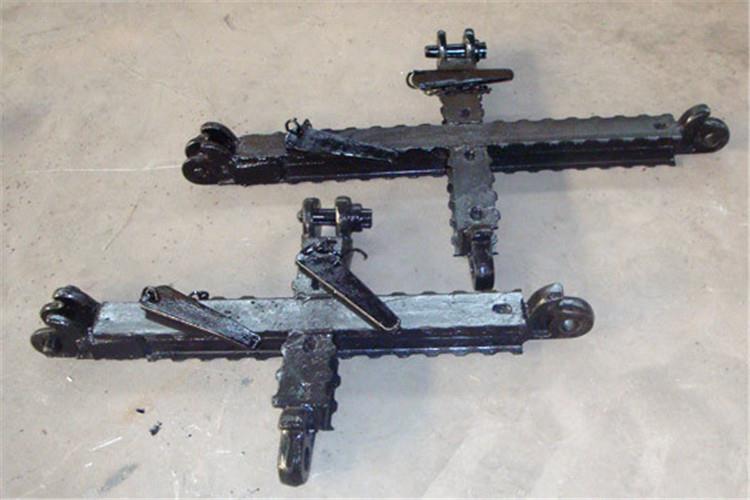

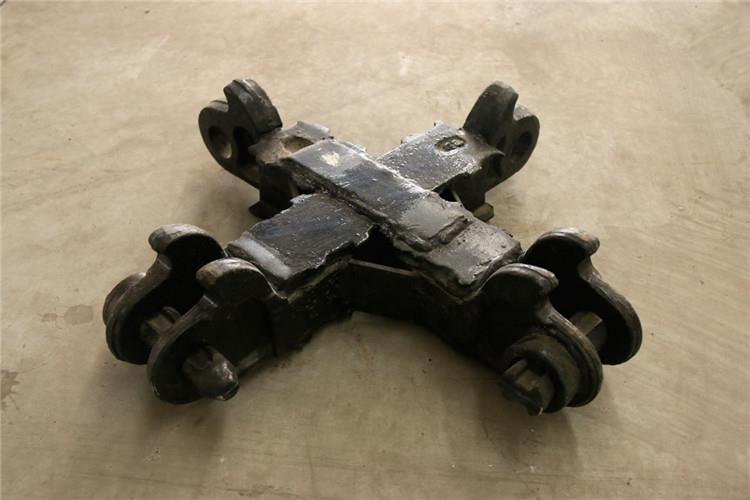

如何把十字铰接顶梁应用在综采工作中?

大家都知道,矿井中的地质条件是十分的复杂的,如若出现了支护设备变形严重的现象的话就要及时进行更换,以防止危险的发生,在更换的过程中,使用十字铰接顶梁便有效的解决了之前传统支护所带来种种弊端,那么如何把十字铰接顶梁应用在综采工作面中呢?请大家一起阅读下文了解吧。



架设超前支护:超前支护距离不得小于5m,使用单体柱顶在U型钢顶梁中点,单体柱柱压支柱不得小于6.5Mpa



◆施工准备:十字铰接顶梁施工时,提前保护好施工点前后各5m范围内的管线、电缆,采用落地覆盖旧皮带进行保护。施工期间严禁出现砸坏电缆、管路事故发生,要详细检查维修地点周围安全情况如发现折梁、断柱、片帮、冒顶等威胁人身安全的问题时需要妥善处理,

◆架设超前支护:超前支护距离不得小于5m,使用单体柱顶在U型钢顶梁中点,单体柱柱压支柱不得小于6.5Mpa。



首先在架棚地点距底板上、下帮对称处解网、掏梁窝,人员应站在支架完整牢固处,扩帮至规定宽度


◆解网、掏梁窝:首先在架棚地点距底板上、下帮对称处解网、掏梁窝,人员应站在支架完整牢固处,扩帮至规定宽度,拆除原支护:先将需拆除的U型钢梁下的单体柱二次补液,然后卸掉两帮卡缆螺丝,松动原棚子的顶帮,撤两帮U型钢柱腿,由两人扶稳U型钢梁,一人缓慢回单体柱,将梁取下。

◆打设铰接梁支护:拆除原支护后,操作人员站在已架设的超前支护下用至少3根杂木窜梁罩顶,杂木规格为2m,直径不小于160mm,施工人员要先用十字铰接顶梁与后方的十字梁铰接。两人将十字铰接顶梁举起,如果巷道高,可踩在自制的铁架上挂梁,一人固定插销,插销打设方向超外,然后架设单体柱,单体柱打设在十字梁的中点上,挂好防倒链。



端头把上帮侧十字铰接顶梁和700mm铰接梁支护替换为4mπ型梁对棚支护,端头内打交错支护顶板


◆端头支护:端头把上帮侧十字铰接顶梁和700mm铰接梁支护替换为4mπ型梁对棚支护,端头内打交错支护顶板,腿用液压单体柱,一梁三柱,前后错差600~700mm;交错对棚的两梁间距不大于300mm;对棚与对棚间棚距中至中为700mm,当对棚和架外帮距离大于700mm时要及时补加抬棚。

◆尾巷回撤:当尾巷滞后放顶线超过2m时,需要及时回撤梁、柱,两人配合将单体柱回出,操作人员站在支护完好的情况下用大锤将插销打开,将十字铰接顶梁回出。【具体可参考《影响十字铰接顶梁生锈的三大原因》的相关内容】



关于十字铰接顶梁在综采工作面中的使用流程就为您讲解到这里了,相信您在看完这篇文章之后已经有了更加深刻的了解,如果您还有什么不清楚的地方,可以拨打电话与我们联系,或者直接进站留言,我们会及时回复。
